PG&E propõe uma atualização de equipamentos de energia para servir o Microsoft Data Hub

24
0

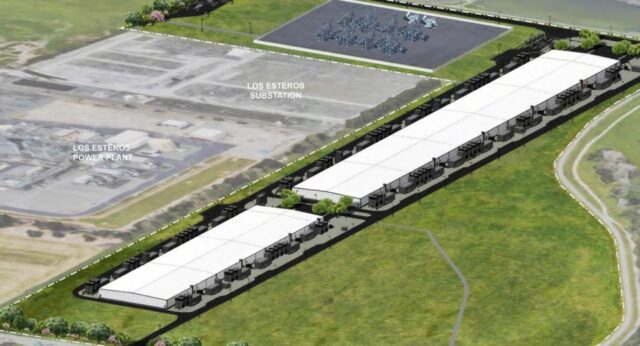

Microsoft Data Center na Alviso-Milpitas Road 1657 em North San Jose, Air View, conceito. (Microsoft, Jacobs)

A San Jose-PG & E apresentou uma proposta às autoridades de supervisão estaduais de solicitar a aprovação para a construção de melhorias de poder de longo alcance em San Jose para servir os dados futuros da Microsoft em South Bay.

A Microsoft deseja desenvolver um data center na 1657 Alviso-Milpitas Rd. Em 2017, a empresa pagou US $ 73,2 milhões pelo local de 65 hectares no lado norte da Rota 237 do Estado entre a Zanker Road e Coyote Creek.

Microsoft Data Center em 1657 Alviso-Milpitas Road em North San Jose, conceito. (Microsoft, Jacobs)

A Microsoft solicitou, portanto, que a PG&E oferece “serviço de nível de serviço” para o data center de acordo com um envio regulatório do estado.

Patricia Poppe, CEO da PG&E, mencionou o amplificador de energia proposto durante uma teleconferência em 31 de julho para discutir os resultados financeiros no segundo trimestre da empresa.

“Recentemente, enviamos a aprovação para atender ao projeto de data center planejado de 90 megawatt da Microsoft em San Jose”, disse Poppe aos analistas de Wall Street. “Este é apenas um dos muitos projetos menores em nosso pipeline”.

A PG&E, localizada em Oakland, pretende instalar o Serviço de Fornecimento de Eletricidade solicitado com atualizações de transmissão de 115 quilônteiras em sua subestação de Los Esteros após uma submissão PG & E para a Comissão de Pensões Públicas do Estado.

A empresa de suprimentos baseada em investidores também exige que a PUC do estado tenha aprovado a instalação de uma nova linha de transmissão de 115 quilovolt para combinar um sistema de fonte de alimentação diferente para o data center.

“O horário de operação esperado para o projeto da Microsoft é 24 horas por dia, 365 dias por ano”, disse PG&E na submissão à agência regulatória da Califórnia. A Microsoft espera iniciar os processos do data center em janeiro de 2027.

A Microsoft paga alguns dos custos associados a essas atualizações de acordo com documentos regulatórios.

“Uma nova linha de transmissão adicional de 115 quilônteres e as instituições associadas oferecem um serviço de segurança especial e redundante, mediante solicitação e custos da Microsoft”, disse PG&E no envio do estado.

A PG&E não descreveu os custos totais do trabalho relacionado à Microsoft.

No entanto, a empresa de fornecimento de energia enfatizou a necessidade da velocidade da PUC para aprovar as sugestões de atualização.

“Para atingir a data operacional proposta da Microsoft em janeiro de 2027, a PG&E estima que a construção deve começar o mais tardar em janeiro de 2026”, disse a PG&E na submissão regulatória.

A linha do tempo apertada foi parcialmente criada porque algumas instalações de PG e elétrica teriam que ser reforçadas ou temporariamente concluídas offline para realizar substâncias.

“Para mobilizar e planejar os recursos e as equipes da PG&E para realizar o trabalho da Microsoft, a PG&E solicitará uma decisão sobre esta carta de conselho até 30 de novembro de 2025, o mais tardar, para que a PG&E possa conectar o projeto da Microsoft em tempo útil”, disse PG&E no ambiente regulatório.

Este trabalho parece ser apenas parte de vários projetos que a PG&E planeja em San Jose para fornecer serviços de eletricidade para projetos de grande escala que incluem data centers e edifícios residenciais.

Em julho, San Jose e PG&E anunciaram um plano no qual a PG&E cometeria melhorias significativas em sua rede elétrica, que serve a maior cidade da área da baía.

De acordo com San Jose e PG&E, o compromisso pode estimular investimentos privados, criar novos projetos de desenvolvimento, melhorar a fonte de alimentação, expandir a base de avaliação tributária e aumentar a fatura mensal.

Esses esforços podem melhorar um plano de Cisjordânia para desenvolver combinações de torres residenciais, juntamente com data centers em vários locais do centro de San Jose. Os projetos conteriam configurações nas quais o excesso de calor dos data centers forneceria eletricidade para as residências adjacentes.

A PG&E está convencida de que pode montar uma onda de demanda por novos projetos de data center nos territórios do Serviço Norte e Central da Califórnia.

“Nosso oleoduto para o data center continua a crescer”, disse Poppe.

O Poppe descobriu que esse pipeline de data center refletia a demanda por eletricidade de 8,7 gigawatt em janeiro a março no primeiro trimestre. Agora, a PG&E lançou um novo estudo sobre os requisitos para o data center e descobriu que a demanda aumentou 14,9% em apenas alguns meses.

“Trabalhamos ativamente 10 gigawatts em diferentes fases”, disse Poppe. “Isso tem sido um crescimento saudável desde o último trimestre e um aumento de quase três vezes desde então no ano passado”.
